Výrobní zakázky

Výrobní zakázka je hlavní dokument řídící výrobu. Definuje co, kolik a kdy se má vyrobit.

Co je výrobní zakázka​

Výrobní zakázka obsahuje:

  • Produkt - co vyrábíme
  • Množství - kolik kusů
  • Termín - do kdy má být hotovo
  • Technologický postup - podle jakého kusovníku

Seznam zakázek​

Seznam výrobních zakázek

V seznamu vidíte klíčové sloupce:

  1. Nabídka - Odkaz na zdrojovou nabídku (pokud byla zakázka vytvořena z nabídky)
  2. Projekt - Propojený projekt
  3. ID výrobní zakázky - Unikátní číslo zakázky (např. VP-25-00002)
  4. Název - Název produktu/zakázky

Další sloupce: Produkt, Popis, Stav, Množství plánované, Množství vyrobené, Vytvořeno

Stavy zakázky​

StavVýznamCo můžete dělat
DraftRozpracovanáUpravovat, naplánovat, zrušit
PlannedNaplánovanáZahájit výrobu, vrátit, zrušit
StartedProbíháZaznamenávat práci, dokončit
CompletedHotovoPouze prohlížet
CancelledZrušenoPouze prohlížet

Vytvoření zakázky​

Výrobní zakázku lze vytvořit dvěma způsoby:

Způsob 1: Z Nabídky​

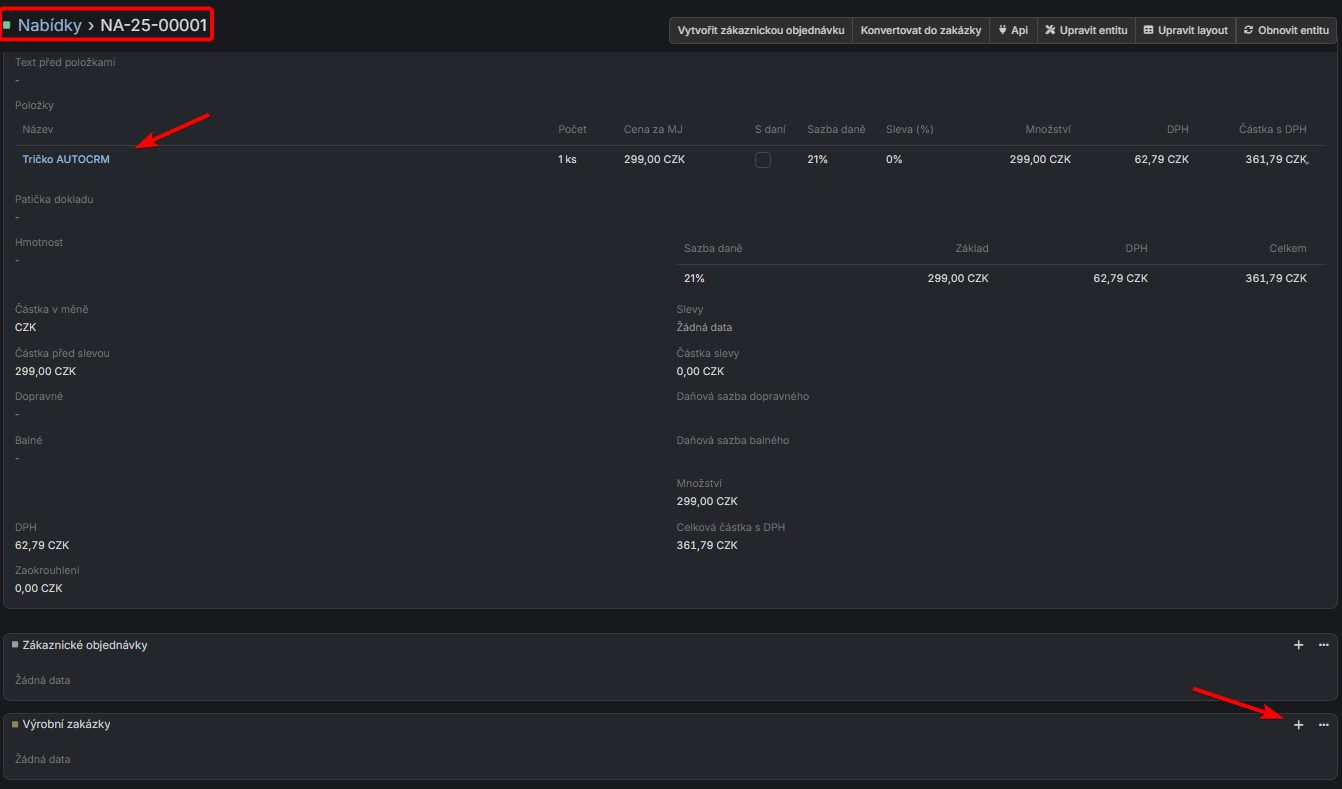

Vytvoření zakázky z nabídky

  1. Otevřete detail Nabídky (např. NA-25-00001)
  2. V dolní části najděte panel Výrobní zakázky
  3. Klikněte na tlačítko + pro vytvoření nové zakázky

Výhoda: Zakázka se automaticky propojí s nabídkou a přebere položky.

Způsob 2: Z Projektu​

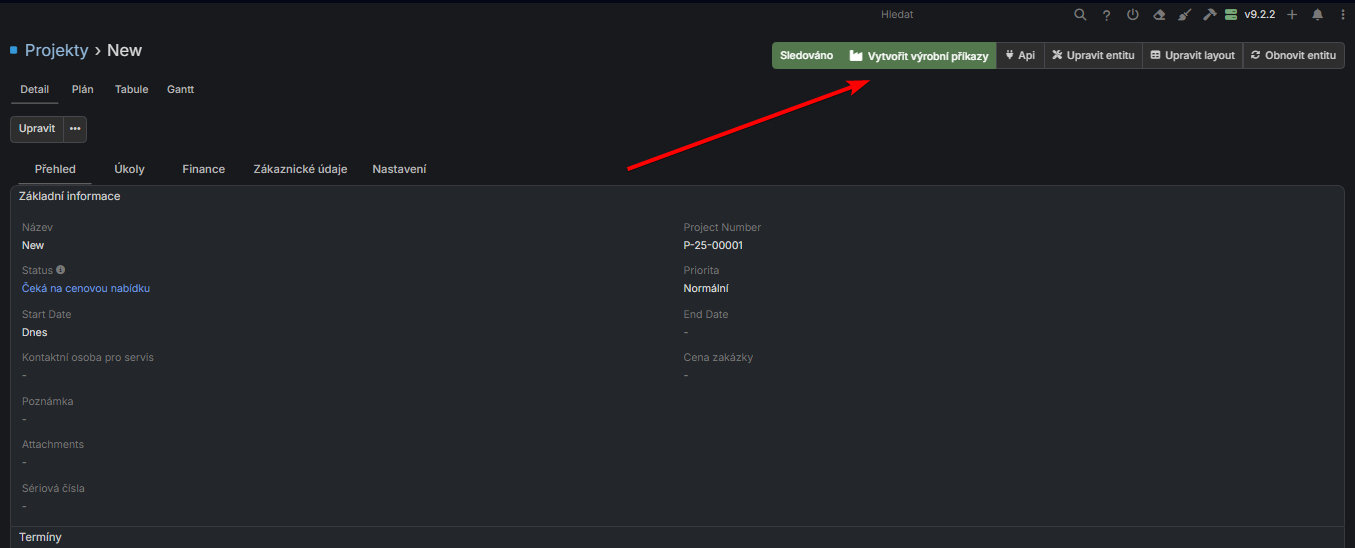

Vytvoření zakázky z projektu

  1. Otevřete detail Projektu
  2. Klikněte na tlačítko Vytvořit výrobní příkazy

Výhoda: Zakázky se automaticky propojí s projektem.

Formulář zakázky​

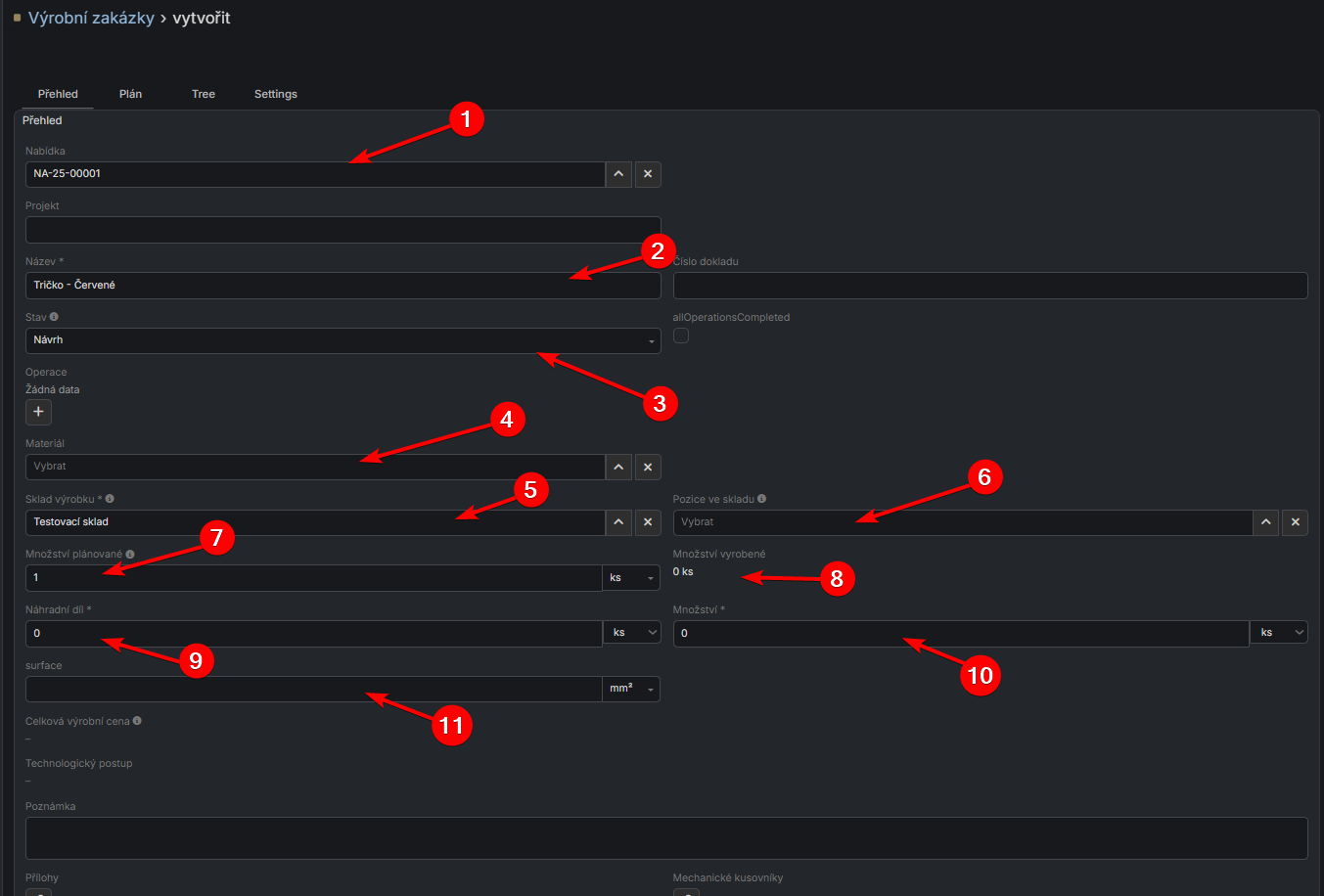

Formulář výrobní zakázky

Formulář obsahuje následující pole:

  1. Nabídka - Propojená nabídka (automaticky vyplněno při vytvoření z nabídky)
  2. Název - Název zakázky/produktu
  3. Stav - Aktuální stav (Návrh, Naplánováno, Zahájeno...)
  4. Materiál - Výchozí materiál pro výrobu
  5. Sklad výrobku - Cílový sklad pro hotové výrobky
  6. Pozice ve skladu - Konkrétní pozice ve skladu
  7. Množství plánované - Kolik kusů vyrobit
  8. Množství vyrobené - Již vyrobené kusy (automaticky)
  9. Náhradní díl - Množství náhradních dílů
  10. Množství - Celkové množství
  11. Celková výrobní cena - Kalkulovaná cena výroby

Kusovník (materiálová rozpiska)​

Kusovník zakázky

Sekce Kusovník obsahuje:

  1. Materiál - Seznam materiálů potřebných k výrobě (název, počet, stav)
  2. Sklad - Z jakého skladu se materiál odebírá
Automatický přepočet

Pokud technologický postup říká "1 sedák na 1 židli" a vy zadáte 10 kusů, systém automaticky vypočítá potřebu 10 sedáků.

Detail zakázky​

Akce v detailu​

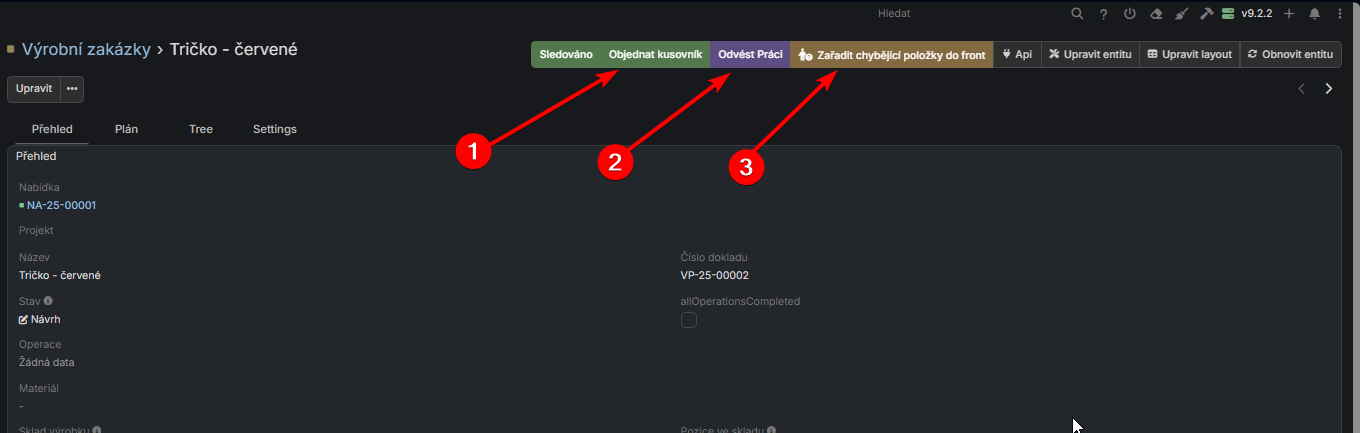

Detail zakázky

V horní liště detailu zakázky jsou dostupné akce:

  1. Sledováno / Objednat kusovník - Sledování zakázky a objednání materiálu
  2. Odvést Práci - Rychlý záznam odvedené práce na zakázce
  3. Zařadit chybějící položky do front - Automatické doplnění chybějícího materiálu

Záložky v detailu​

  • Přehled - základní informace a stav
  • Plán - termíny a systém bran (Gates)
  • Tree - stromová struktura zakázky
  • Settings - nastavení zakázky
  • Položky - materiál potřebný k výrobě
  • Operace - pracovní kroky
  • Vykonaná práce - záznamy o provedené práci
  • Doplnění zásob - požadavky na materiál ze skladu
  • Kooperace - externí práce

Plánování a systém bran (Gates)​

Systém plánování výroby automaticky počítá termíny pomocí tzv. systému bran (Gates). Brány jsou klíčové milníky v životním cyklu zakázky.

Záložka Plán​

Záložka Plán - systém bran

V záložce Plán nastavujete termíny zakázky:

Levý sloupec (plánované termíny):

  1. Gate1 - První milník
  2. GateA - Zahájení přípravy
  3. GateB - Start výroby
  4. Požadovaný termín dodání - Kdy zákazník požaduje doručení
  5. GateE - Odeslání
  6. GateF - Doručení zákazníkovi

Pravý sloupec (skutečné termíny): 7. GateD' - Skutečný termín materiálu 8. GateE' - Skutečné odeslání 9. GateF' - Skutečné doručení 10. GO30Ctrl - Stav kontroly (On-Hold = pozastaveno)

Přehled bran​

BránaNázevCo znamená
Gate AZahájeníKdy můžeme začít s přípravou
Gate BStart práceKdy začíná skutečná výroba
Gate DMateriálKdy musí být vše připraveno
Gate EOdesláníKdy odesíláme k zákazníkovi
Gate FDoručeníPožadovaný termín od zákazníka

Jak funguje výpočet​

Systém počítá zpětně od požadovaného termínu (Gate F):

Příklad: Zákazník chce doručení 15. ledna

KrokVýpočetVýsledek
Gate FPožadovaný termín15. ledna
Gate EF - 2 dny (doprava)13. ledna
Gate DE - 5 dnů (výroba)8. ledna
Gate BD - 1 den (příprava)7. ledna
Gate AB - 1 den (buffer)6. ledna

Závěr: Musíme začít 6. ledna, abychom stihli termín.

Pozor na konflikt

Pokud je vypočítané datum zahájení v minulosti, zakázku nelze stihnout v požadovaném termínu.

Práce se zakázkou​

Naplánování​

  1. Otevřete zakázku ve stavu Draft
  2. Zkontrolujte položky a operace
  3. Klikněte na Naplánovat
  4. Systém vypočítá termíny (brány)

Zahájení výroby​

  1. Otevřete zakázku ve stavu Planned
  2. Klikněte na Zahájit výrobu
  3. Systém automaticky:
    • Vytvoří požadavek na materiál
    • Rezervuje materiál ze skladu
    • Změní stav na Started
Kontrola materiálu

Před zahájením zkontrolujte, zda je na skladě dostatek materiálu. Pokud ne, systém vás upozorní.

Dokončení​

  1. Zkontrolujte, že jsou dokončeny všechny operace
  2. Klikněte na Dokončit
  3. Hotový výrobek se naskladní

Filtrování a vyhledávání​

Rychlé filtry​

  • Aktivní - zakázky v procesu (Draft, Planned, Started)
  • Moje - zakázky přiřazené vám
  • Zpožděné - zakázky po termínu

Vyhledávání​

Můžete hledat podle:

  • Čísla zakázky
  • Názvu produktu
  • Stavu

Tipy pro práci​

Kontrolujte materiál před zahájením Ušetříte čas, když si ověříte dostupnost předem.

Využívejte termíny (brány) Systém automaticky počítá, kdy co musí být hotovo.

Zaznamenávejte práci průběžně Máte přehled o skutečném postupu výroby.

Používejte kooperace Pro externí práce využijte modul Kooperace - máte přehled o zakázkách u dodavatelů.
