Operace
Operace představují typy prací, které se provádějí ve výrobě. Jsou základním stavebním kamenem technologických postupů.
Co je operace
Operace je typ práce, například:
- Řezání
- Svařování
- Broušení
- Lakování
- Montáž
- Kontrola kvality

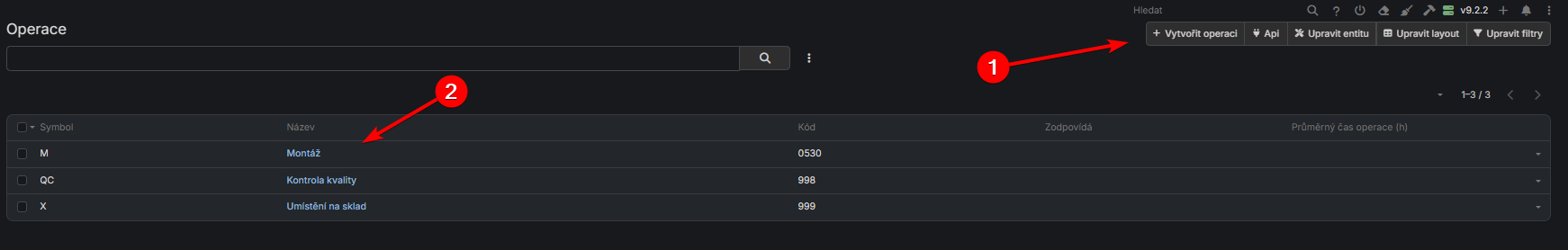

Seznam operací

V seznamu vidíte:
- Vytvořit operaci - tlačítko pro vytvoření nové operace
- Vyhledávání - rychlé hledání podle názvu nebo kódu
Sloupce v seznamu:
- Symbol - Zkratka operace (M, QC, X...)
- Název - Název operace
- Kód - Číselný kód operace
- Zodpovídá - Přiřazený uživatel
- Průměrný čas operace - Výchozí doba trvání
Detail operace

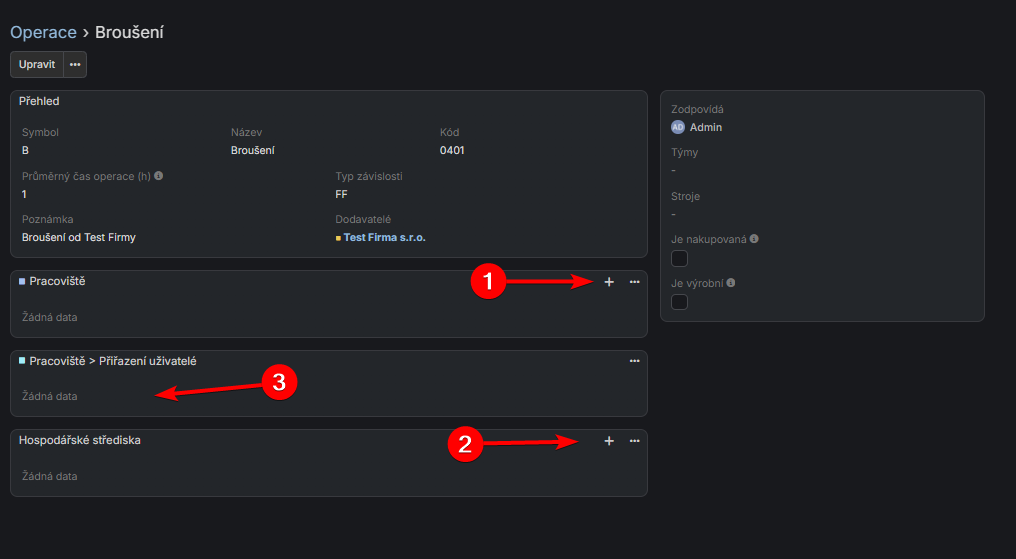

V detailu operace vidíte základní informace a můžete spravovat přiřazení:
- Pracoviště - Panel pro přiřazení pracovišť k operaci
- Hospodářské střediska - Panel pro přiřazení nákladových středisek
- Přiřazení uživatelé - Uživatelé, kteří mohou operaci provádět
Základní údaje
| Pole | Popis |
|---|---|
| Symbol | Zkratka operace (např. "B" pro Broušení) |
| Název | Název operace (např. "Broušení") |
| Kód | Číselný kód pro identifikaci (např. "0401") |
| Průměrný čas operace | Výchozí doba trvání v hodinách |
| Typ závislosti | Typ závislosti na předchozí operaci (FF, FS...) |
Typy závislostí operací
Typ závislosti určuje, jak je operace provázána s předchozí operací v sekvenci. Správné nastavení závislostí je klíčové pro plánování výroby a výpočet termínů.
FS - Finish-to-Start (Dokončení → Start)
Nejběžnější typ závislosti. Následující operace může začít až po dokončení předchozí.
| Aspekt | Popis |
|---|---|
| Význam | Operace B může začít až když operace A skončí |
| Použití | Sekvenční procesy, kde výstup jedné operace je vstupem další |
| Příklad | Lakování nemůže začít, dokud není dokončeno svařování |
FF - Finish-to-Finish (Dokončení → Dokončení)
Obě operace musí končit současně. Následující operace nemůže skončit dříve než předchozí.
| Aspekt | Popis |
|---|---|
| Význam | Operace B musí skončit nejdříve když skončí operace A |
| Použití | Paralelní procesy, které musí být dokončeny společně |
| Příklad | Kontrola kvality musí být dokončena spolu s výrobou |
SS - Start-to-Start (Start → Start)
Obě operace začínají současně. Následující operace může začít, jakmile začne předchozí.
| Aspekt | Popis |
|---|---|
| Význam | Operace B může začít jakmile začne operace A |
| Použití | Paralelní procesy, které mohou běžet současně |
| Příklad | Dokumentace může začít současně s montáží |
SF - Start-to-Finish (Start → Dokončení)
Nejméně používaný typ. Následující operace nemůže skončit, dokud předchozí nezačne.
| Aspekt | Popis |
|---|---|
| Význam | Operace B může skončit až když operace A začne |
| Použití | Speciální případy, např. ukončení starého procesu při startu nového |
| Příklad | Ruční výroba končí, když začne automatizovaná linka |
Výběr správného typu závislosti
| Situace | Doporučený typ |
|---|---|
| Operace musí následovat za sebou | FS (výchozí) |
| Operace mohou běžet paralelně, ale končit spolu | FF |
| Operace mohou začít současně | SS |
| Speciální přechod mezi procesy | SF |
Pokud si nejste jisti, použijte FS (Finish-to-Start). Je to nejbezpečnější volba, která zajistí správné pořadí operací.
Typ závislosti přímo ovlivňuje:
- Výpočet termínů dokončení zakázky
- Plánování kapacit strojů a pracovišť
- Přidělování pracovníků k operacím
Přiřazení
| Pole | Popis |
|---|---|
| Stroj | Na jakém stroji se typicky provádí |
| Pracoviště | Kde se typicky provádí |
| Dodavatelé | Externí dodavatelé pro kooperaci |

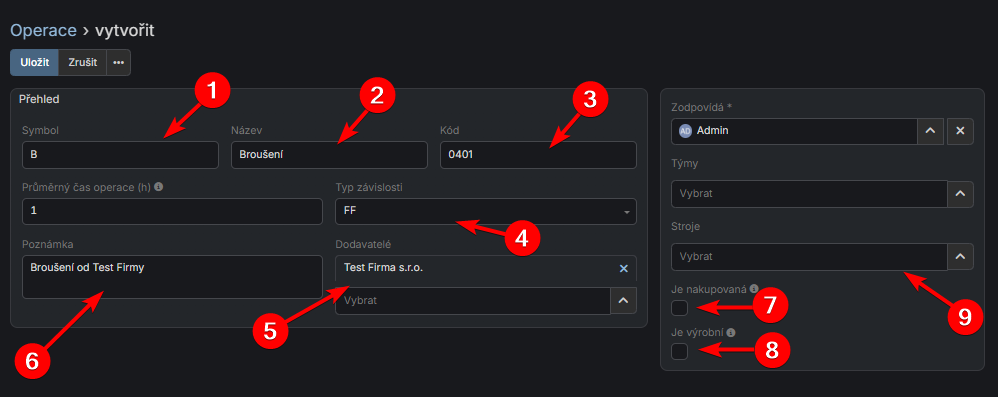

Vytvoření operace

- Přejděte do Výroba → Operace
- Klikněte na Vytvořit operaci
- Vyplňte formulář:
- Symbol - Krátká zkratka (např. "B")
- Název - Název operace (např. "Broušení")
- Kód - Číselný identifikátor (např. "0401")
- Typ závislosti - Vztah k předchozí operaci (FF = Finish-to-Finish)
- Dodavatelé - Pokud operaci provádí externí firma
- Poznámka - Doplňující informace
- Je nakupovaná - Operace se nakupuje externě
- Je výrobní - Operace je součástí výrobního procesu
- Stroje - Přiřazení konkrétních strojů
- Klikněte na Uložit
Použití operací
V technologickém postupu
Operace se přidávají do technologického postupu s konkrétními parametry:
Ve výrobní zakázce
Když se vytvoří zakázka podle technologického postupu, operace se zkopírují do zakázky:
- Přepočítá se doba podle množství
- Naplánují se termíny
- Lze sledovat průběh
V záznamu práce
Při záznamu vykonané práce vybíráte, kterou operaci jste provedli.
Kategorizace operací
Operace můžete organizovat podle typu:
Přípravné operace
- Příprava materiálu
- Rozměření
- Nastavení stroje
Výrobní operace
- Řezání
- Vrtání
- Svařování
- Ohýbání
Povrchové úpravy
- Broušení
- Lakování
- Galvanizace
Dokončovací operace
- Montáž
- Balení
- Kontrola kvality
Operace a stroje
Operace může být vázána na konkrétní stroj:
| Operace | Stroj |
|---|---|
| CNC frézování | Frézka CNC-01 |
| Laserové řezání | Laser L-200 |
| Svařování MIG | Svářečka MIG-150 |
Výhody přiřazení:
- Automatické plánování kapacit
- Přehled vytížení strojů
- Sledování údržby
Operace a pracoviště
Operace může být vázána na pracoviště:
| Operace | Pracoviště |
|---|---|
| Lakování | Lakovna |
| Montáž | Montážní hala |
| Kontrola | Kontrolní stanoviště |
Hodinové sazby
Ke každé operaci lze přiřadit hodinovou sazbu:
- Slouží pro kalkulaci nákladů
- Automatický výpočet ceny práce
- Podklad pro fakturaci
Tipy pro práci s operacemi
Jednotné pojmenování Používejte konzistentní názvy v celé firmě.
Kódy operací Krátké kódy usnadňují práci (např. REZ, SVAR, LAK).
Realistické časy Nastavte výchozí doby podle skutečnosti - pomůže to při plánování.
Aktualizace Pravidelně kontrolujte, zda časy odpovídají realitě.
